普通耐磨地坪

KETCH钢钎维混凝土地坪施工方案

更新时间:2024-09-09点击次数:752

KETCH钢钎维混凝土地坪施工方案

  一、施工建议书


钢纤维地坪施工应满足中国工程建设标准化协会标准纤维混凝土结构技术规程cecs38:2004和上海市工程建设规范切断型钢纤维混凝土应用技术规程DG/TJ08-011-2002中有关地面的规定,现罗列以下几点,请在施工中注意:


1 地基:


钢纤维混凝土应铺设在均匀密实平整的地基土上,地基的平整度应达到±


10mm。对淤泥,淤泥质土,冲填土,杂填土,膨胀土和冻土等土层,应根据地面


使用要求,堆载大小,地基地质情况按现行国家标准“建筑地基基础设计规


范 ” (GB50007-2002)的有关规定利用与处理,并应严格按照设计图纸上对地


基处理的要求进行施工。


钢纤维地坪施工前应聘请专业检测机构对回填土的压实系数和碎石垫层的压


实系数进行检测,达到设计要求后方可进行地坪施工。地基上应该避免硬点的出


现,以免将来地坪在荷载的作用下这些硬点部位上部地坪发生开裂。


2 地坪处理方案:


1)地坪表面处理,按照设计院要求


2)200mm 厚度钢纤维混凝土地坪,混凝土标号 C30,内铺设一层钢筋,配筋尺寸


见设计院图纸,钢纤维具体指标如下:


-   钢纤维长度:60mm,直径:0.75mm, 长径比:80。


-   钢纤维为钢丝切断型,最小抗拉强度:大于 1000MPA。


-   钢纤维用水融性胶水粘结成排,两端带钩。钢纤维融于水后要求胶水不会在水中产生杂质及浑浊物,且无气泡产生。


-   钢纤维掺量:每立方米混凝土掺加 20 公斤钢纤维。


3) 钢纤维混凝土地坪下铺一层厚度不小于 0.15mm 的塑料薄膜,薄膜和薄膜间


搭接宽度为 400mm,并用胶带粘牢固定。此薄膜的作用:


-   防止混凝土漏浆;


-   减小板底与地基界面的摩擦系数,使混凝土板的收缩和膨胀不受地基约束,

 减小板底裂缝形成的可能性。


4)塑料薄膜层以下垫层做法同设计院图纸


-   10 厚灰砂隔离层


-   20 厚 1:3 水泥砂浆找平,聚氨酯防水层 1.5 厚


-   250mm 塘渣垫层。


-   200m 厚碎石垫层,碎石应合理级配,分层夯实


-   素土夯实处理,压实系数为 0.94.


3.钢纤维混凝土配合比:


-    骨料最大粒径不得超过 25mm,应连续级配,使用前应严格筛选。骨料和砂中的含泥量应控制在最小范围内。


-   钢纤维混凝土水灰比最大不应超过 0.5,以保证混凝土配合设计有足够的混凝土浆以便能够覆盖住钢纤维。


-    钢纤维混凝土(非泵送)的塌落度不应大于 120mm,泵送混凝土的塌落度不应大于 160mm。


钢纤维混凝土浇筑时严禁在现场掺水。


钢纤维的投放和搅拌:



建议钢纤维在搅拌站添加,每投料一次的量应用计量器严格计量。


应注意在料斗里还没有放入其它材料前,比如砂,骨料,水泥等,不能首先将


钢纤维投入搅拌,钢钎维应均匀的投放在粗骨料上,可以同砂,水泥和骨料等一


起投入搅拌设备进行搅拌。搅拌 1 分钟后检查钢纤维是否搅拌均匀,若有两根钢


纤维粘结在一起的现象,应继续搅拌直至钢纤维完全分散成单根为止。


钢钎维在现场投入混凝土罐车搅拌的前提条件是常温,且混凝土罐车装料宜少


于 6m3,有利于保证钢钎维在混凝土内分散均匀。



5 钢纤维混凝土的分仓浇筑,铺设,振捣,抹平和露头处理。


-   地坪分仓浇筑,长度由施工单位根据现场情况确定。混凝土必须在一个分格

 内一次浇完,不应随便留置施工缝。若留施工缝,必须在施工缝处设传力杆,


传力杆的做法详见附件(地坪缝和加强处节点方案).


-       地坪整平施工宜使用如下设备如震动式整平机,轧辊碾压式整平机或激光整平机来加固混凝土表面和面板。


-       当不能采用上述的整平机械时,需使用振捣棒以手工振捣方式压实材料,把钢纤维压至混凝土表面下。


-       钢纤维混凝土表面提浆需及时,应在混凝土初凝前用浆头覆盖掉露头的钢纤维。


-       混凝土表面抹光(在混凝土整平后铲平隆起部分并填充至低洼区域)需及时进行,最佳时间是在混凝土浇完后人可在上面留下深 10 毫米脚印时开始。


-      要仔细检查抹光机确保初步抹平不会产生堆砌或泥浆迸射。


-       抹光机可以根据刀片在混凝土地面摩擦的声音来判断刀片在表面硬化的某个阶段是否翘得太高;须合理及时地纠正刀片斜度否则会导致分层、擦痕以及钢纤维裸露等问题。


-      如果表面仍存在少量钢纤维,在抹光阶段应将其捡起来。


6 养护


薄膜或使用养护剂养护,保持表面湿润 14 天,时间越长越好。


地坪上加荷载的时间:



地坪完工后必须在 28 天后方可以上荷载。



地坪缝的处理


施工缝:应定义为混凝土浇筑中止的地方设置的缝。施工缝处设传力杆,传力杆所用钢筋为Φ16 钢筋,长 600mm,间距 300mm,见附件 1(地坪缝和加强部位节点处理方案)。相邻分仓(条)之间的缝仍为施工缝,也应设置传力杆。


切缝:间距<=7.5 米,与贝卡尔特现场工程师一起现场可作调整,长宽度之比不大于 1.5.,缝的宽度 3~5mm 左右,深度不小于 60mm,见附件 1(地坪缝和加强部位节点处理方案).

 隔离缝:地坪应和柱边,墙边和设备基础周边留有10mm 的隔离缝,缝内应填可压缩性材料。


9 钢纤维掺量检验


-   为保证钢纤维掺量准确,应对混凝土中的钢纤维掺量进行抽查。


钢纤维的掺量可以在混凝土浇注地点取样检验,每组样品为 10 升。检验方法水洗法,将钢纤维从混凝土中洗出,晒干后称量。


10 建议在柱角,窨井及墙角处布置辅助钢筋,详见附件(地坪缝和加强部位节点处理方案)


-         在地坪的阴角处和阴井处须加附加筋Rebarreinforcement along Inner


corner


-          基坑设施工缝和附加筋 Set up construction joint and rebar along pit


11 钢纤维的存放和保管:


钢纤维必须存放在干燥的室内,不得淋水(如雨水)等。否则钢纤维生锈后其抗


拉强度会明显降低。严禁将生锈的钢纤维投入混凝土中搅拌。钢纤维开箱后,必


须尽快将箱内散包钢纤维用完,如果暂时不用,应小心存放,不得淋水。


其他未尽事宜请严格按照混凝土冬期施工规范执行。



二、现场技术服务

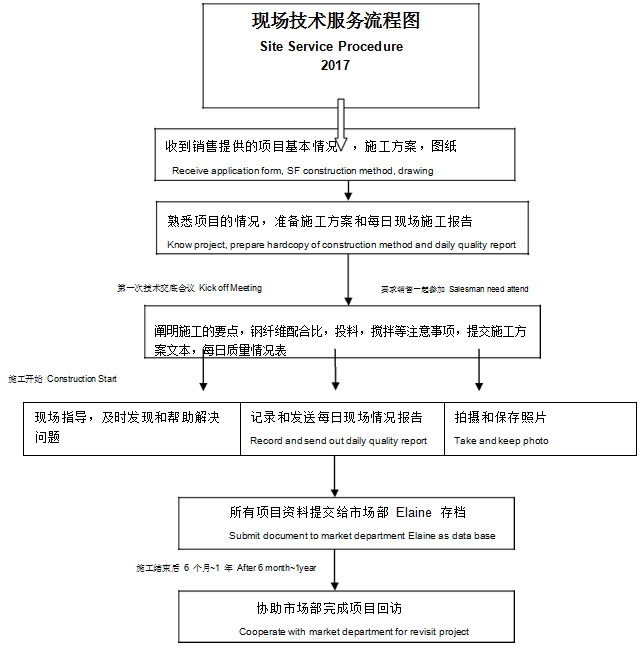

1. 现场技术服务流程



2.第一次交底会议事项


-   交底会议应要求业主项目负责人、总包负责人、施工负责人、搅拌站负责人、贝卡尔特经销商、销售员及现场技术服务人员一起参与。


-   交底会内容:介绍施工建议书,地坪缝,加强部位处理方式,交流混凝土配合比、钢纤维存放、投料和搅拌方式,以及其他技术问题。


-   获得项目相关负责人的联系方式:电话,邮箱等。


3. 现场指导和帮助解决问题


-   采用水洗法(或计数法)抽查钢纤维的掺量和其在混凝土的均匀分布状况


-   对现场出现的问题,及时与施工方交流并提出解决办法,配合施工方解决问题。


4.每日质量报告


-   针对施工过程的问题和情况填写施工质量报告并发送相关人员。


服务热线 400-861-7188
Copyright © 2022 菲凡士耐磨地坪漆品牌 All Rights Reserved.    备案号:鄂ICP备06000325号-18
